【合砖起亭】认知实习丨绿博园砖木小亭设计与建造记录

【合砖起亭】认知实习丨绿博园砖木小亭设计与建造记录

课题:砖木小亭设计与建造

指导教师:张嵩、王海宁、王为

学生:本科生二年级52人

课程要求:本次课程是2016年短学期开设的本科生设计课中的认知实习课程之一。设计任务为:以12人左右为一组,以砖、木为主要建造材料在南京市绿博园内设计建设一组休息亭。课程着眼于引导学生真实建造,了解砖、木等常规建筑材料的基本属性和建造技术。

教学时间:2016年8月22日至9月10日

基地条件:位于南京市绿博园北入口广场附近的一片草坪上,与园内道路相邻,树木围绕。

案设计阶段

方案设计阶段大致有概念设计、方案评选、方案深化三个部分。

1 单人板片概念设计:

在2m*3m的基地范围内,和30cm*30cm的网格下,进行板片空间的概念设计。

学生用蒙太奇、绘画、模型等方式表达设计理念

2 方案评选

约50个学生分为4个小组(包括留学生组)分别进行内部的方案评选,最终每组选出一个优胜方案进行真实建造。

砖一组:半栅亭(李佳奇)

砖二组:兜兜转转(刘珂羽)

砖三组:围城不围(邱一诺)

留学生组:珠帘之翼(CurdiamWing)(Prisca)

3方案深化——独特的施工图

为施工参考,为与专业技工交流,学生将排砖方法、构件尺寸等信息用图纸清晰地表达出来。

方案建造阶段——向工人师傅和老师学习

方案建造有以下几个步骤:

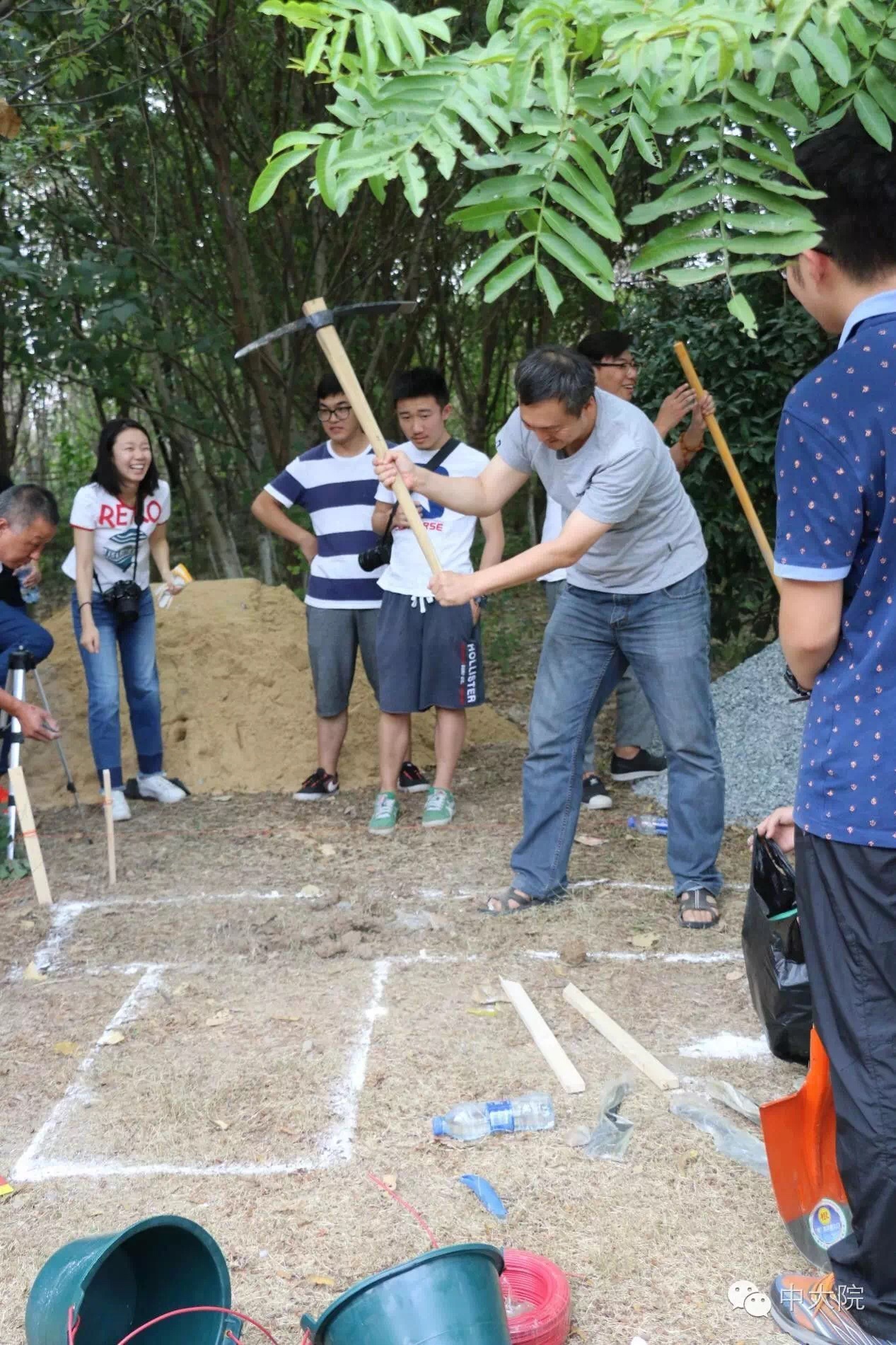

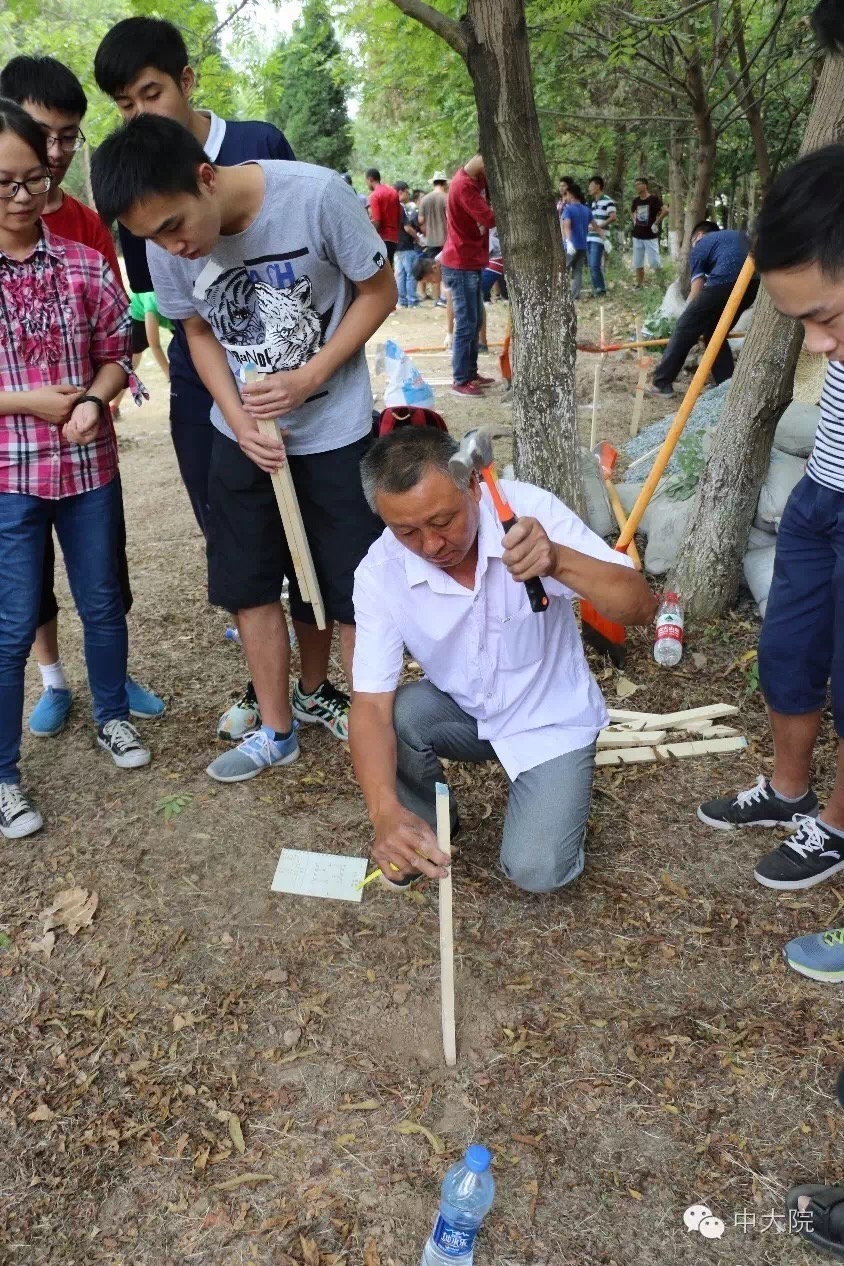

1打桩放线:

工人师傅示范

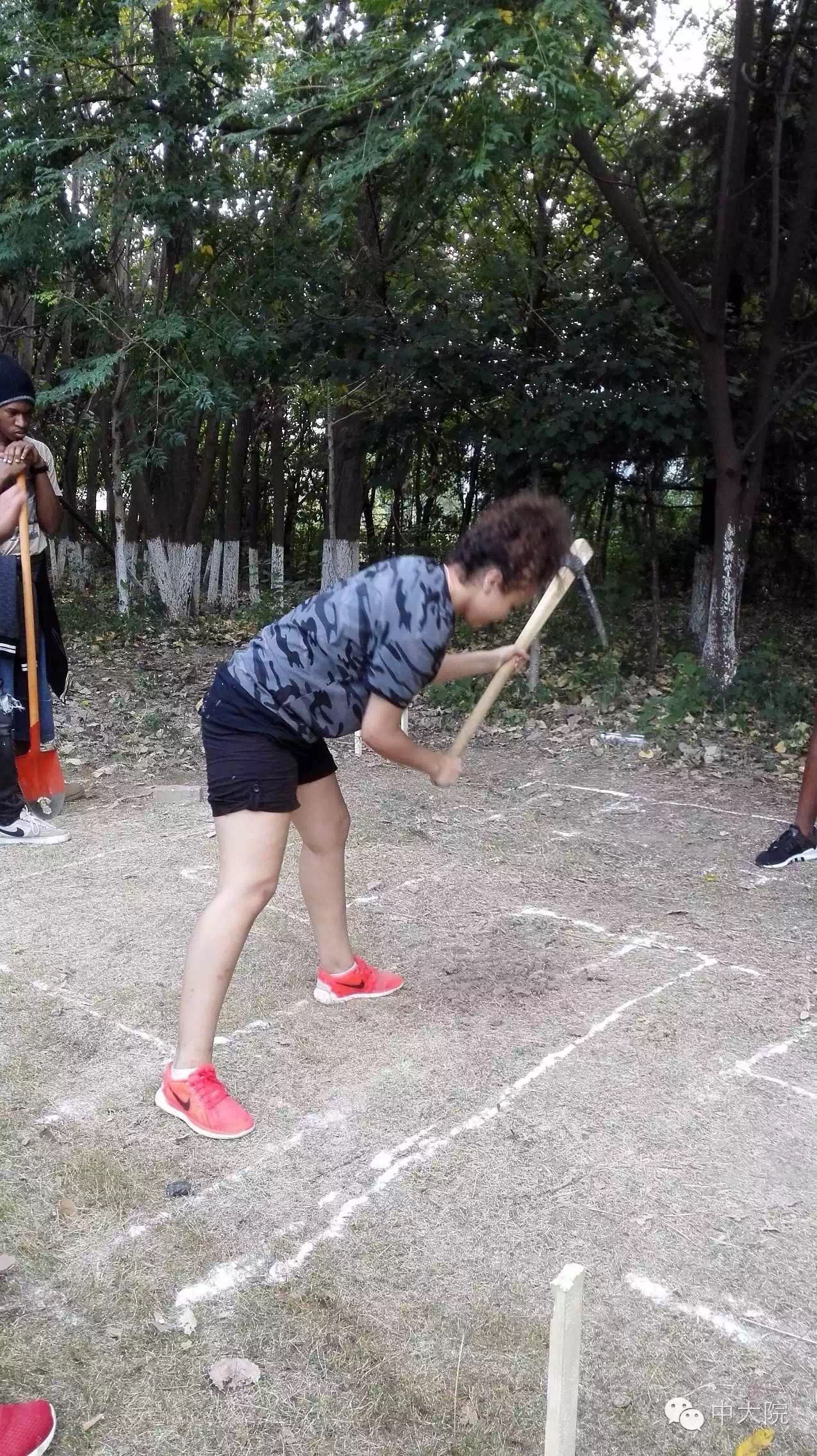

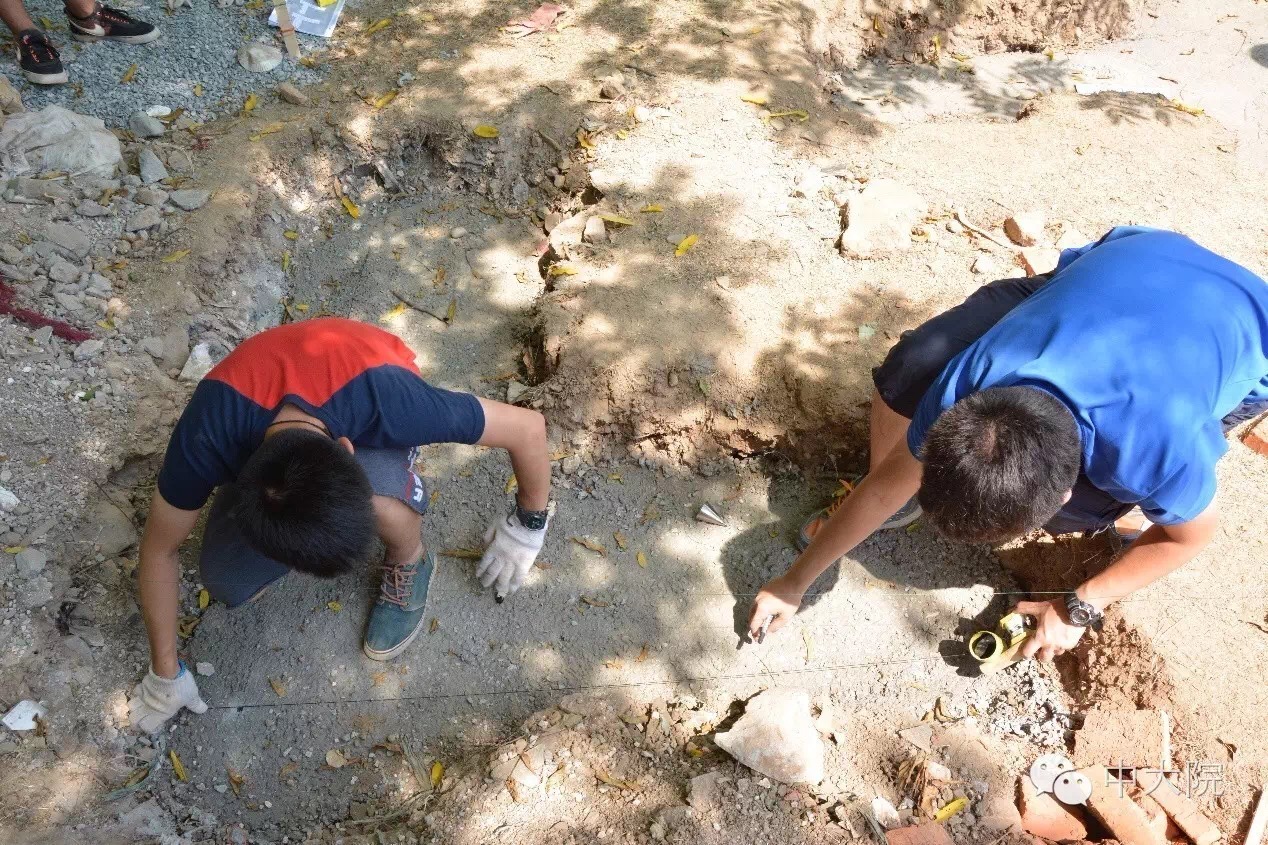

2划线开挖:

拥有惊人力气的摩洛哥妹子

张老师示范教学

3铺碎石:

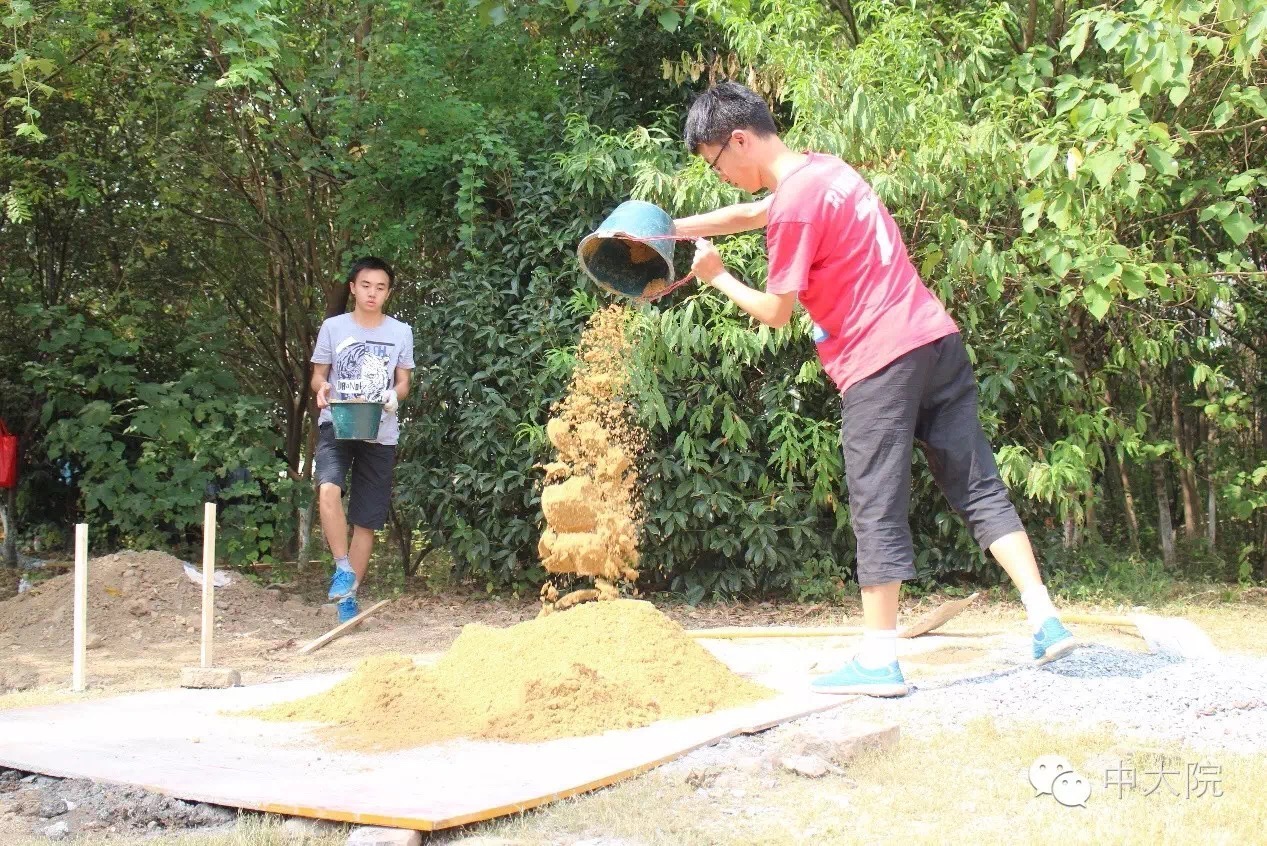

4 制作混凝土:

黄沙

水泥

碎石

5 浇筑基础:

基础完成

6 和水泥

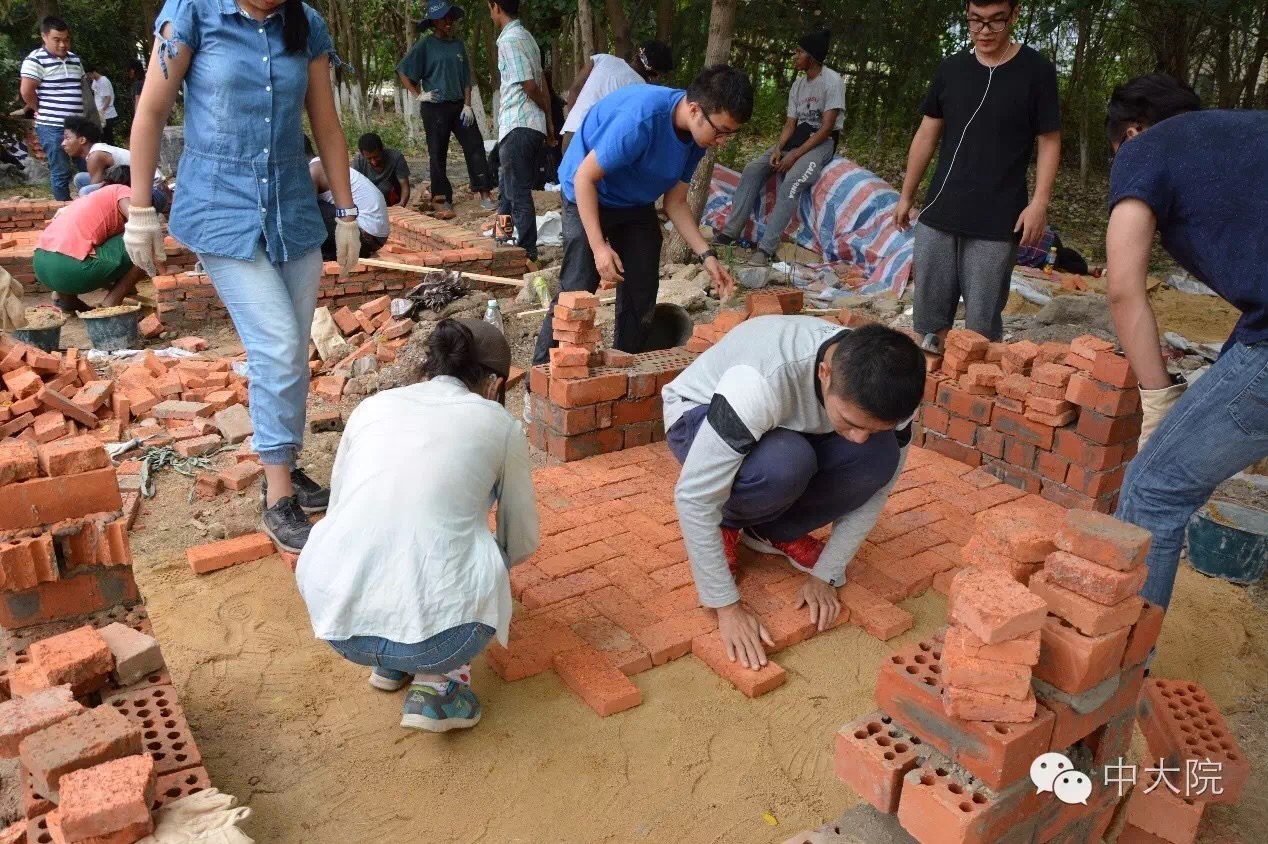

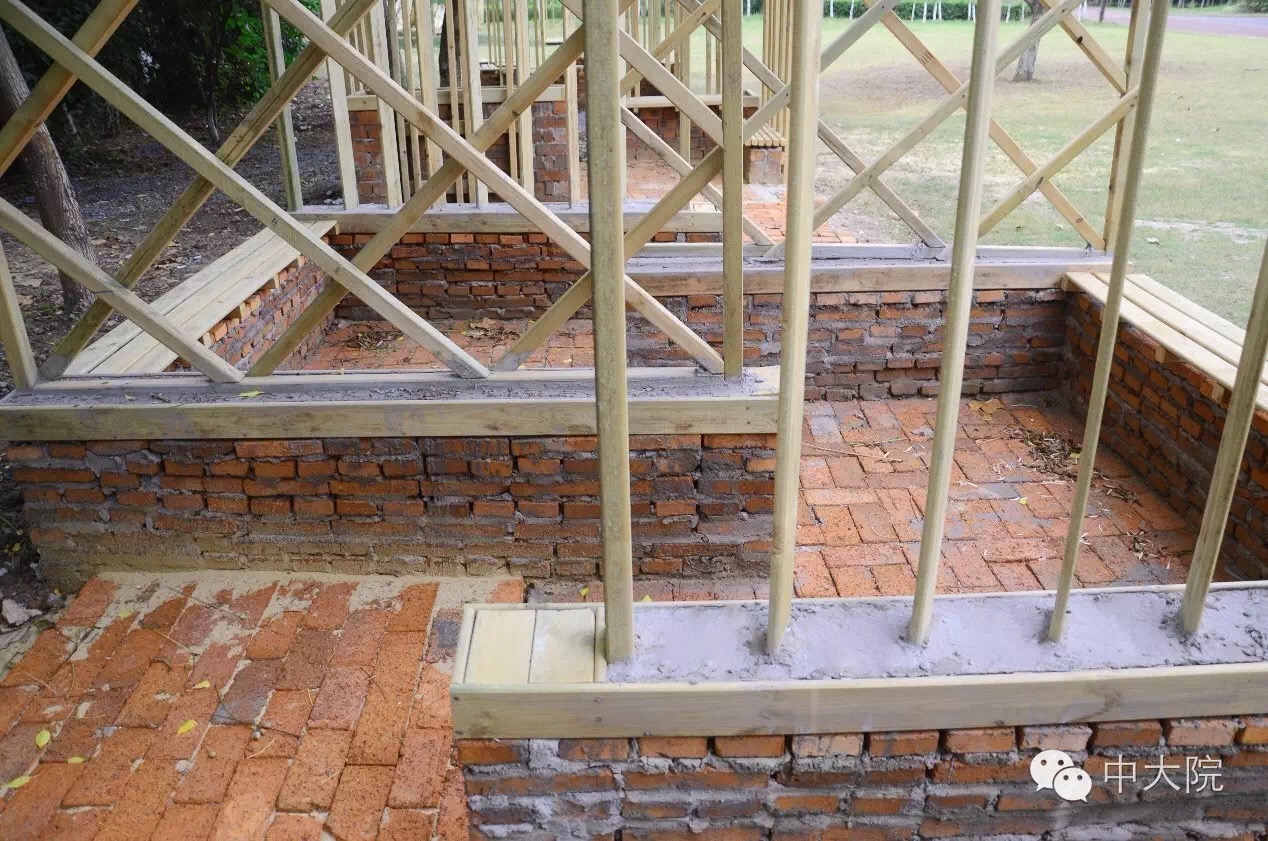

7 砌砖墙:

运送砖

盘角挂线

放砖

填缝

8 铺地砖

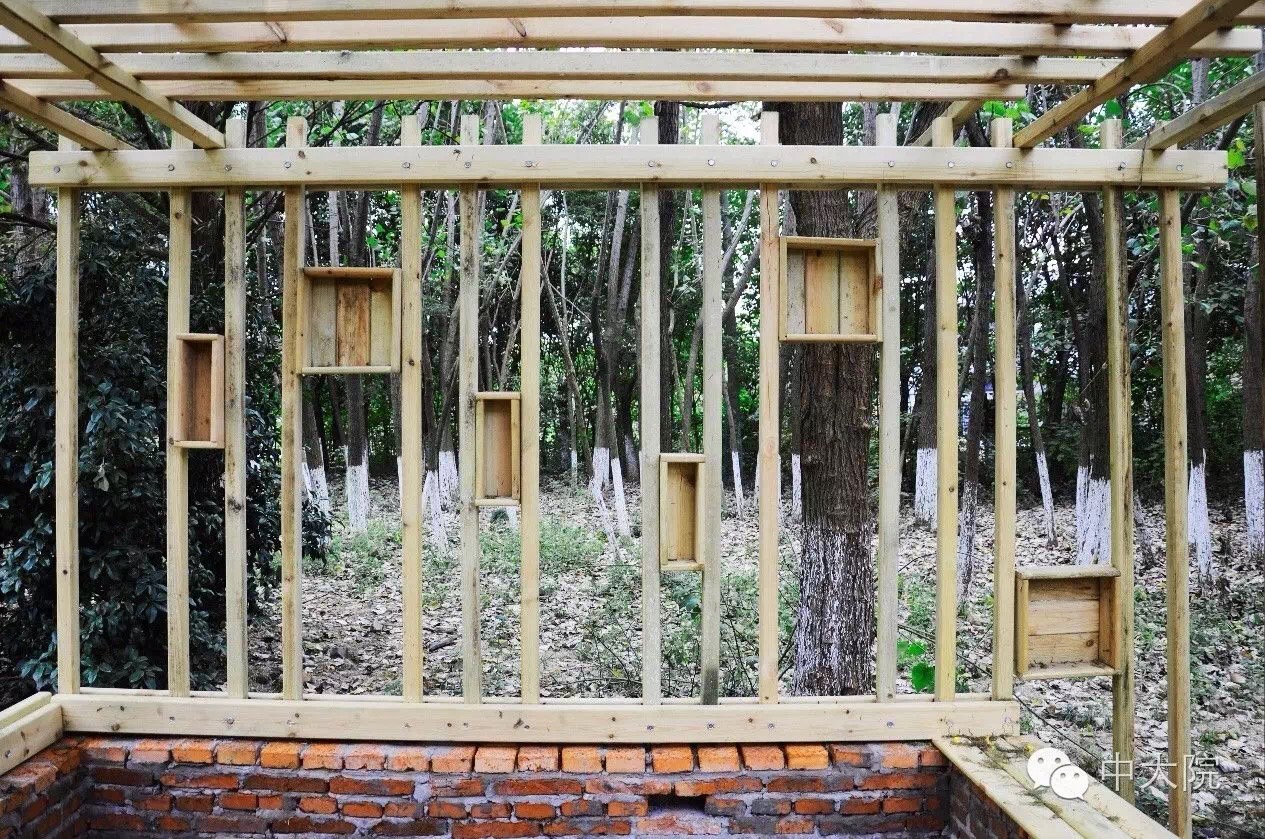

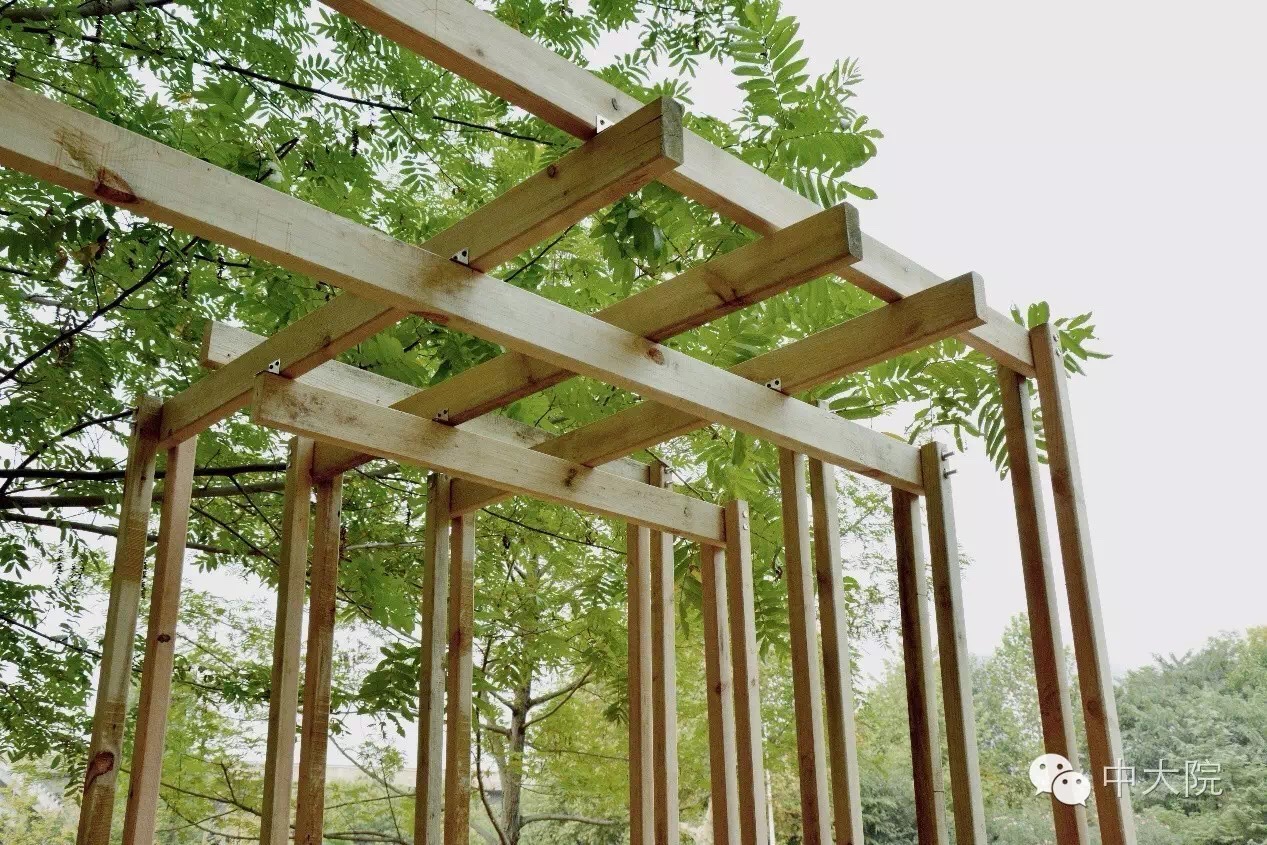

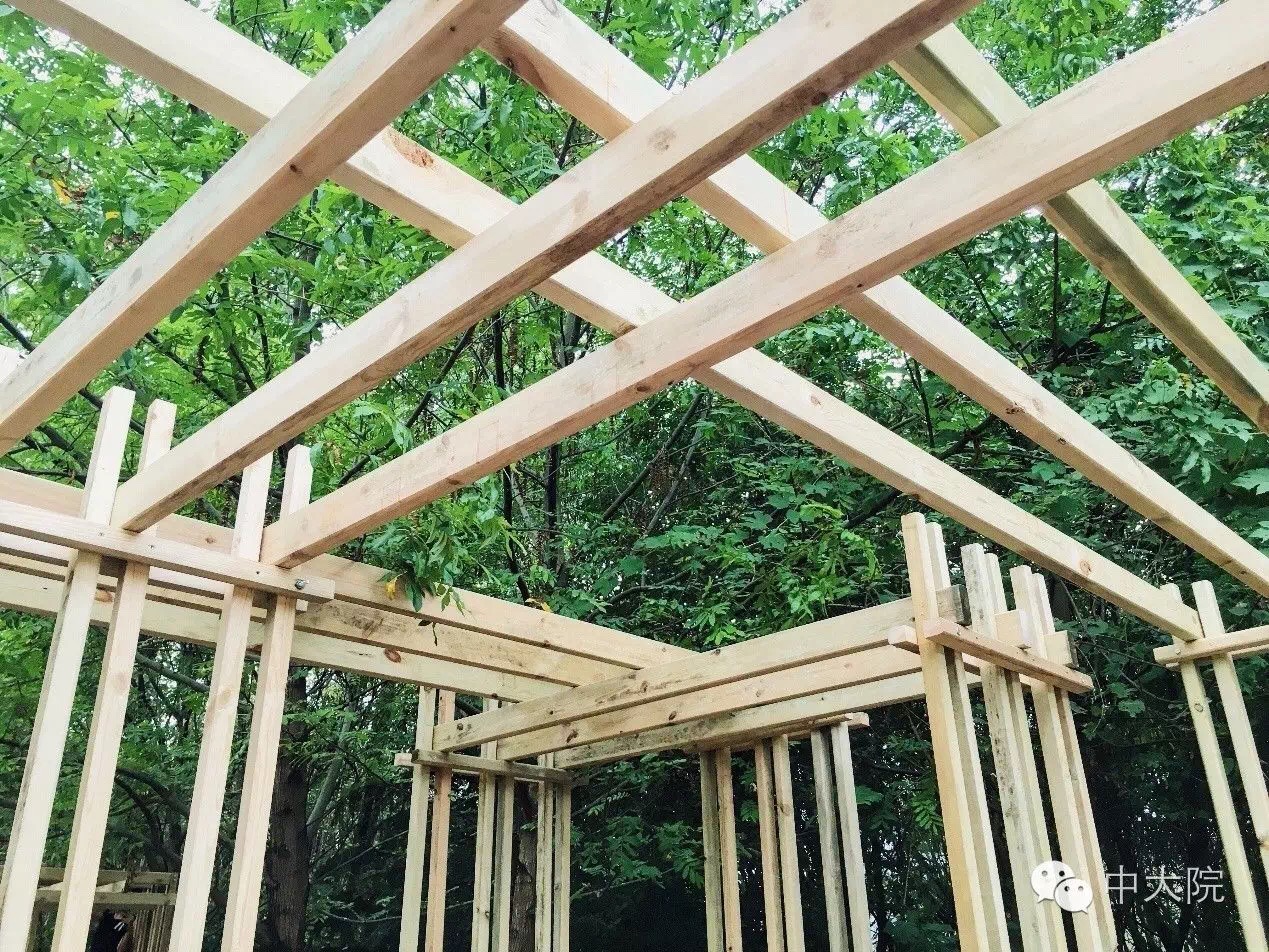

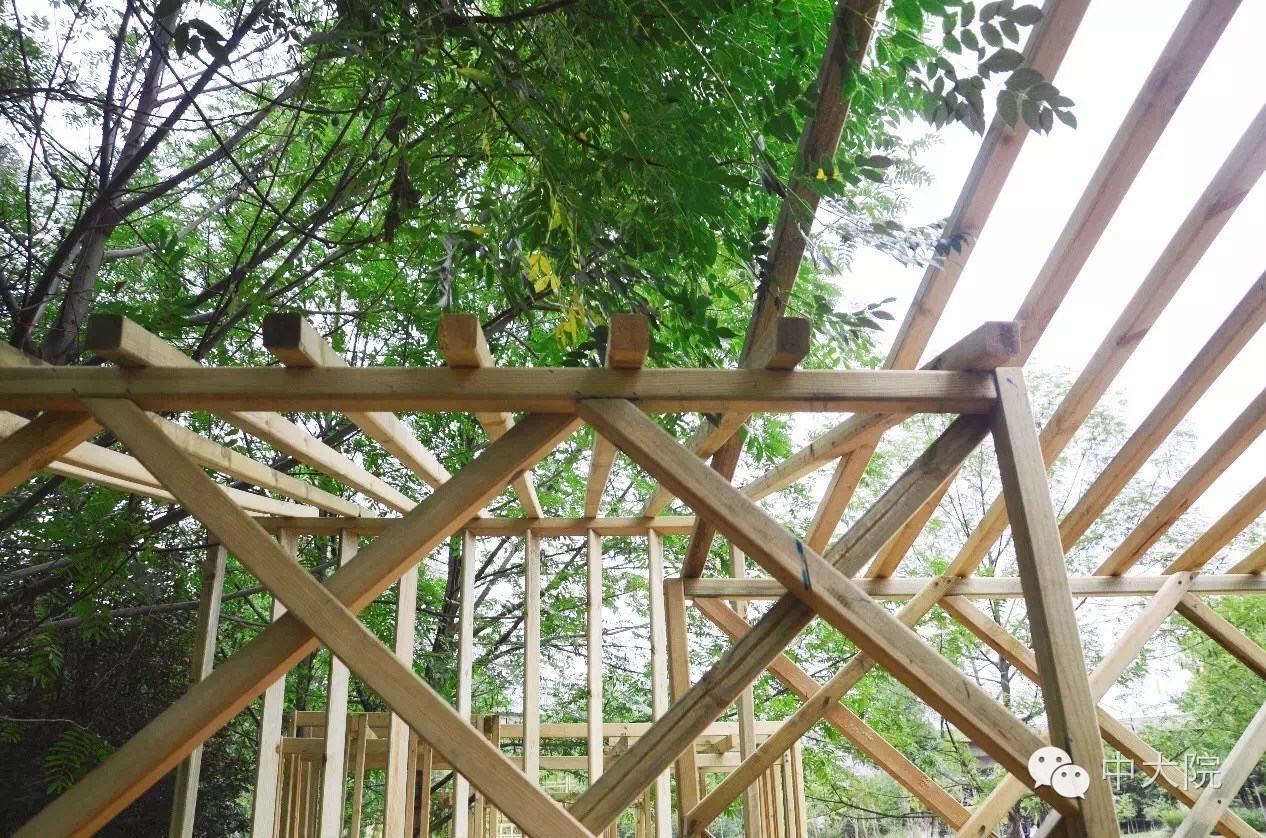

9 木料加工:

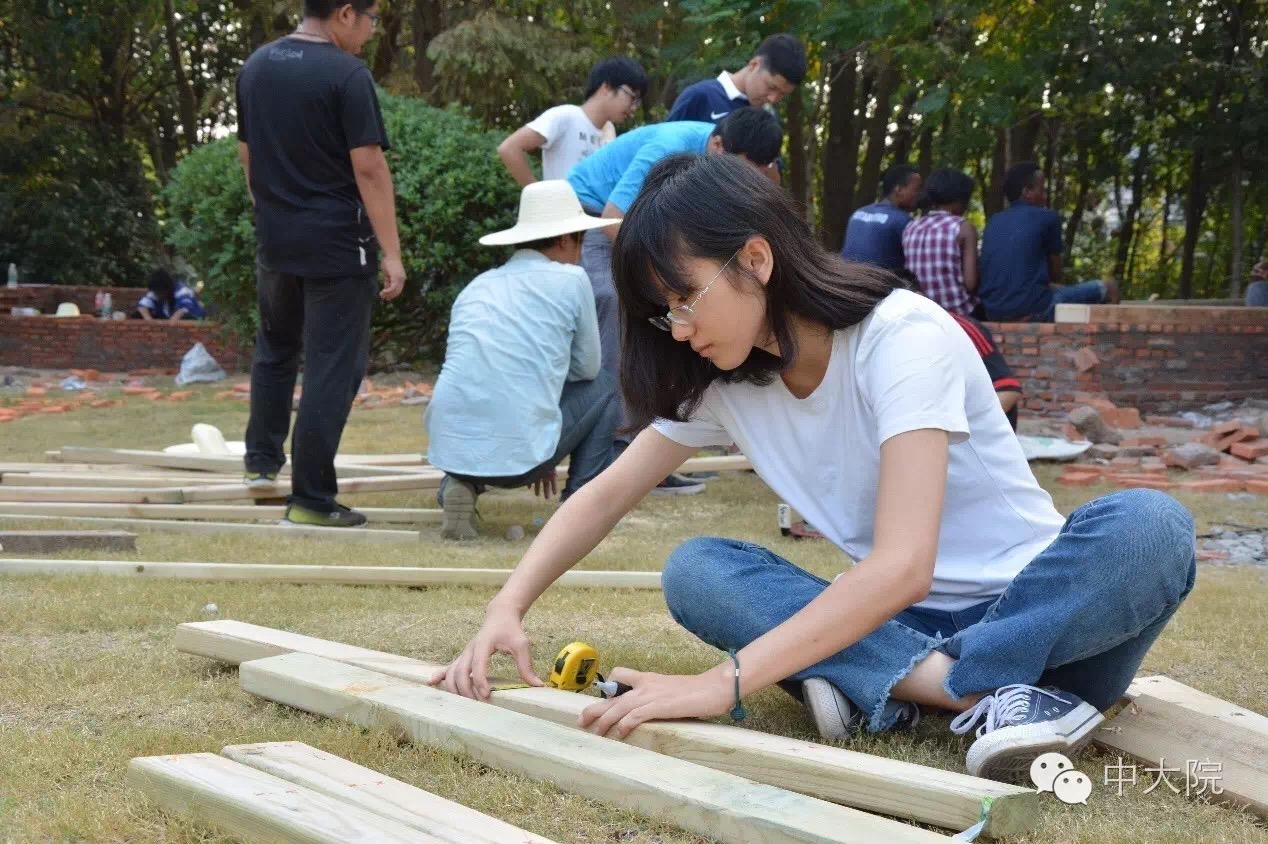

测量划线

锯木

开槽打孔

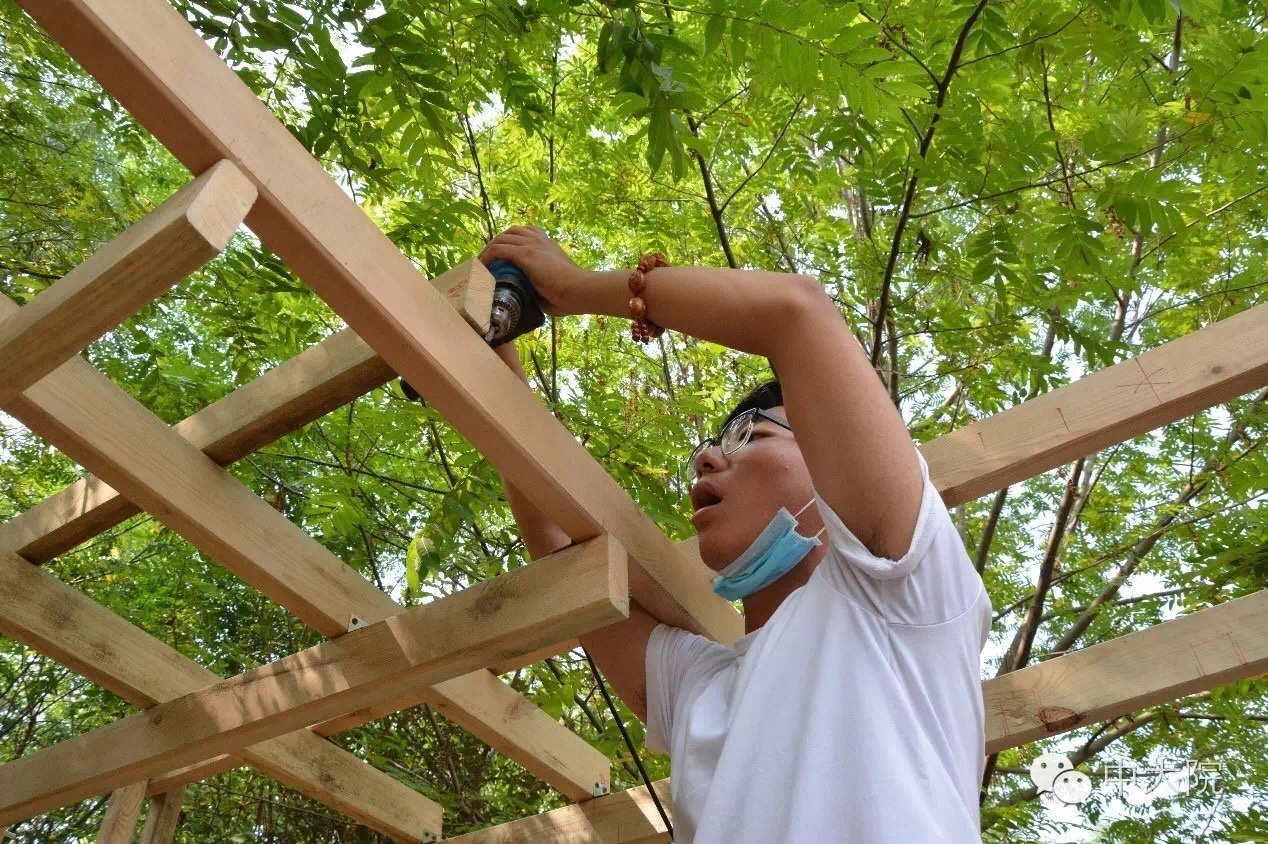

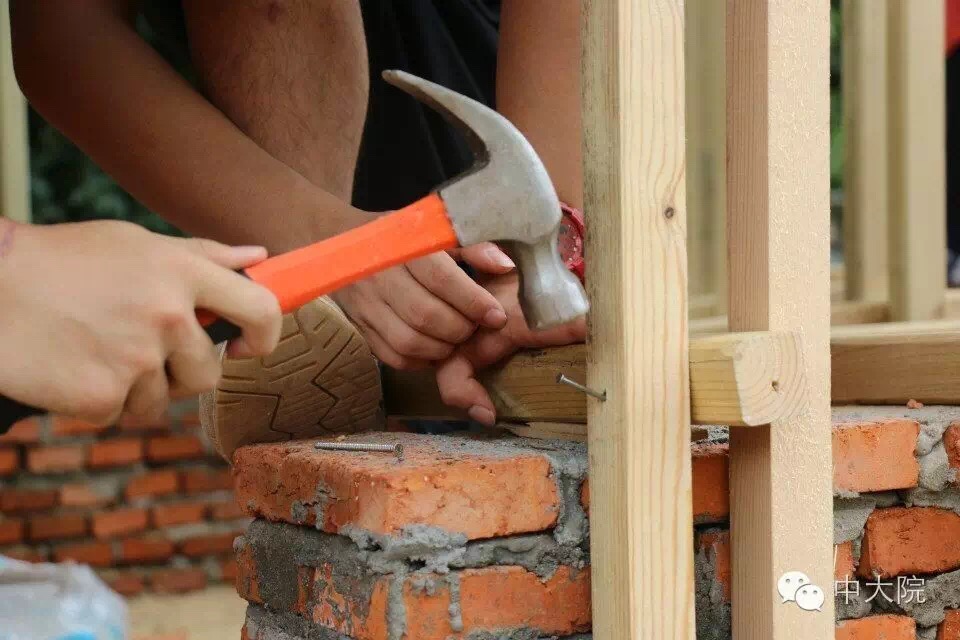

12 安装固定:

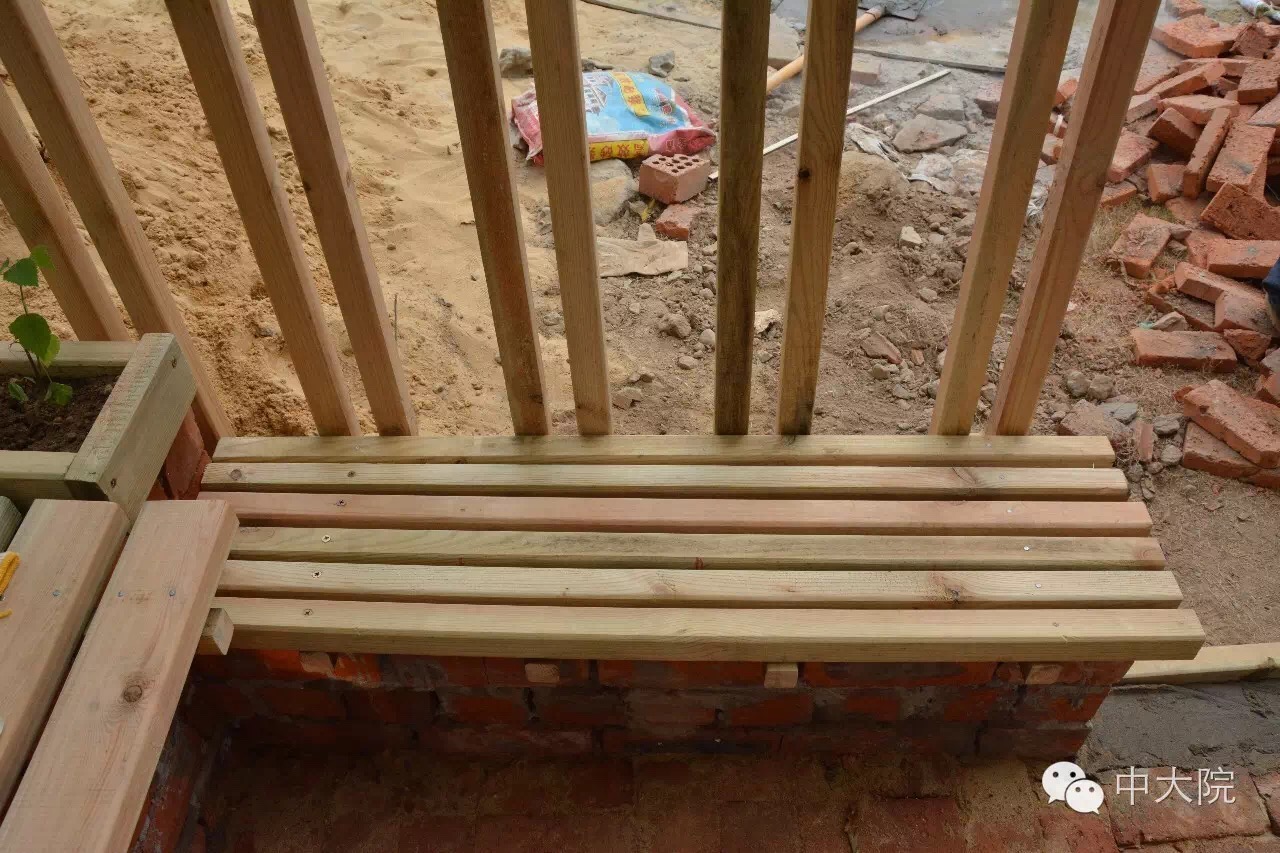

安装座椅

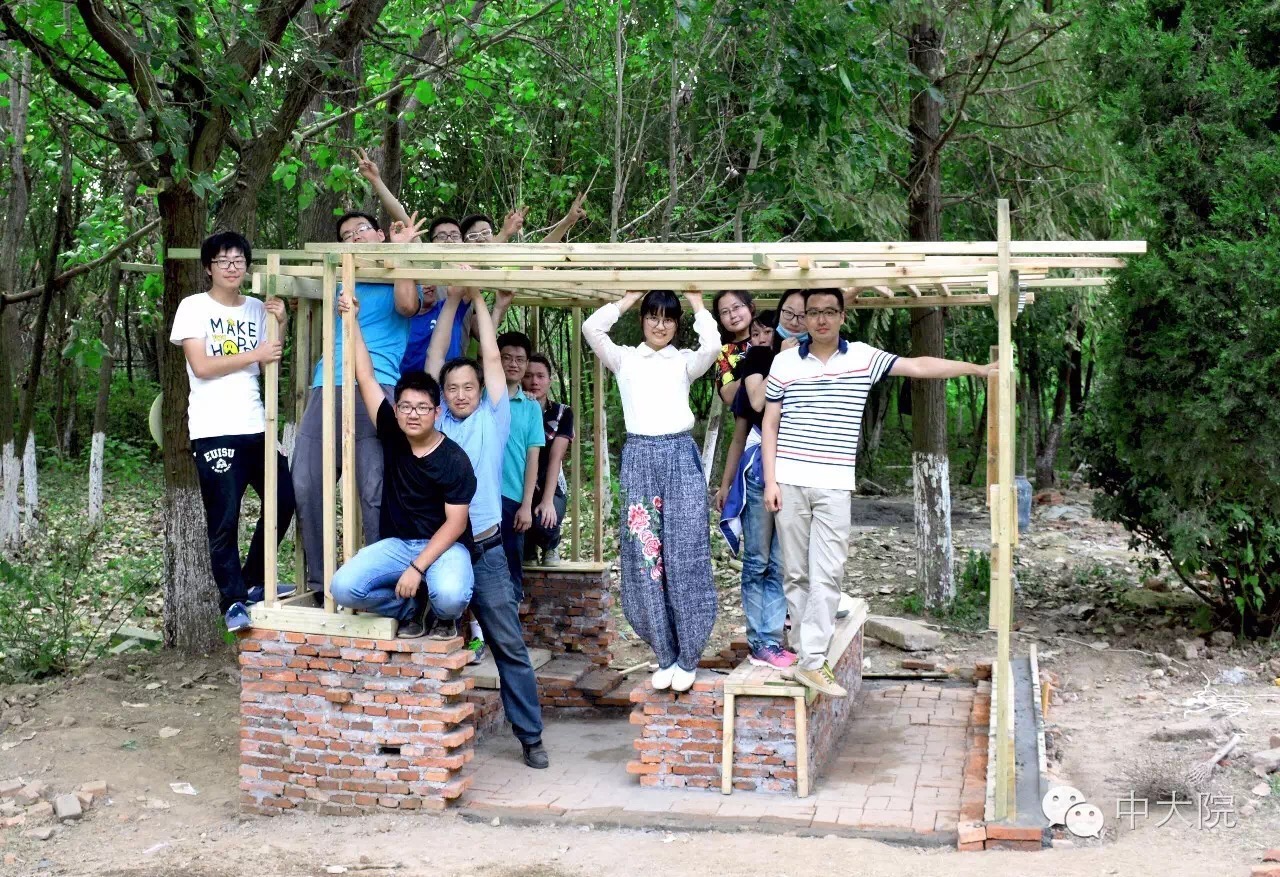

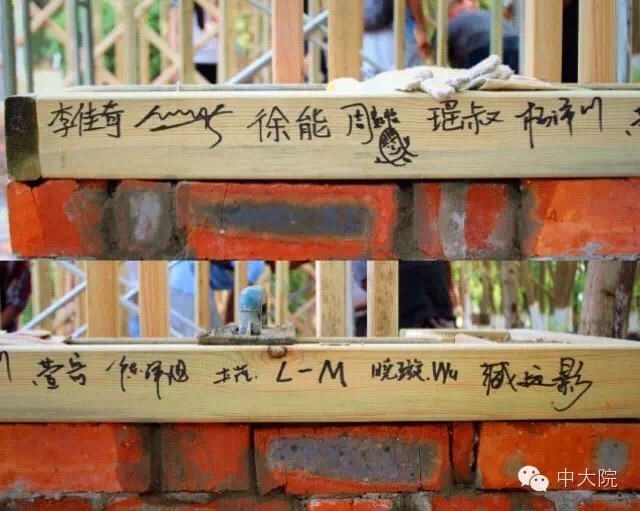

在搭建过程中,同学们根据施工情况进行方案调整:

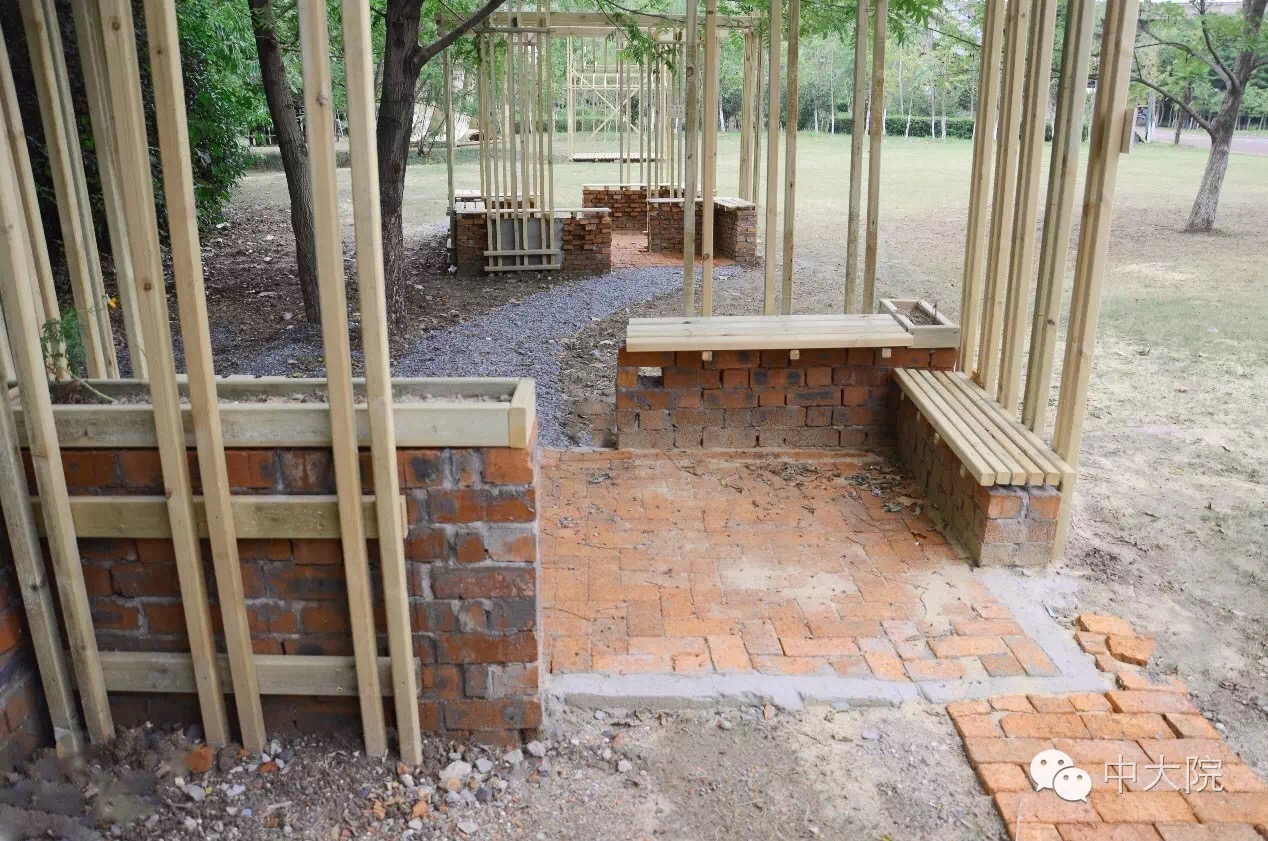

成果展示

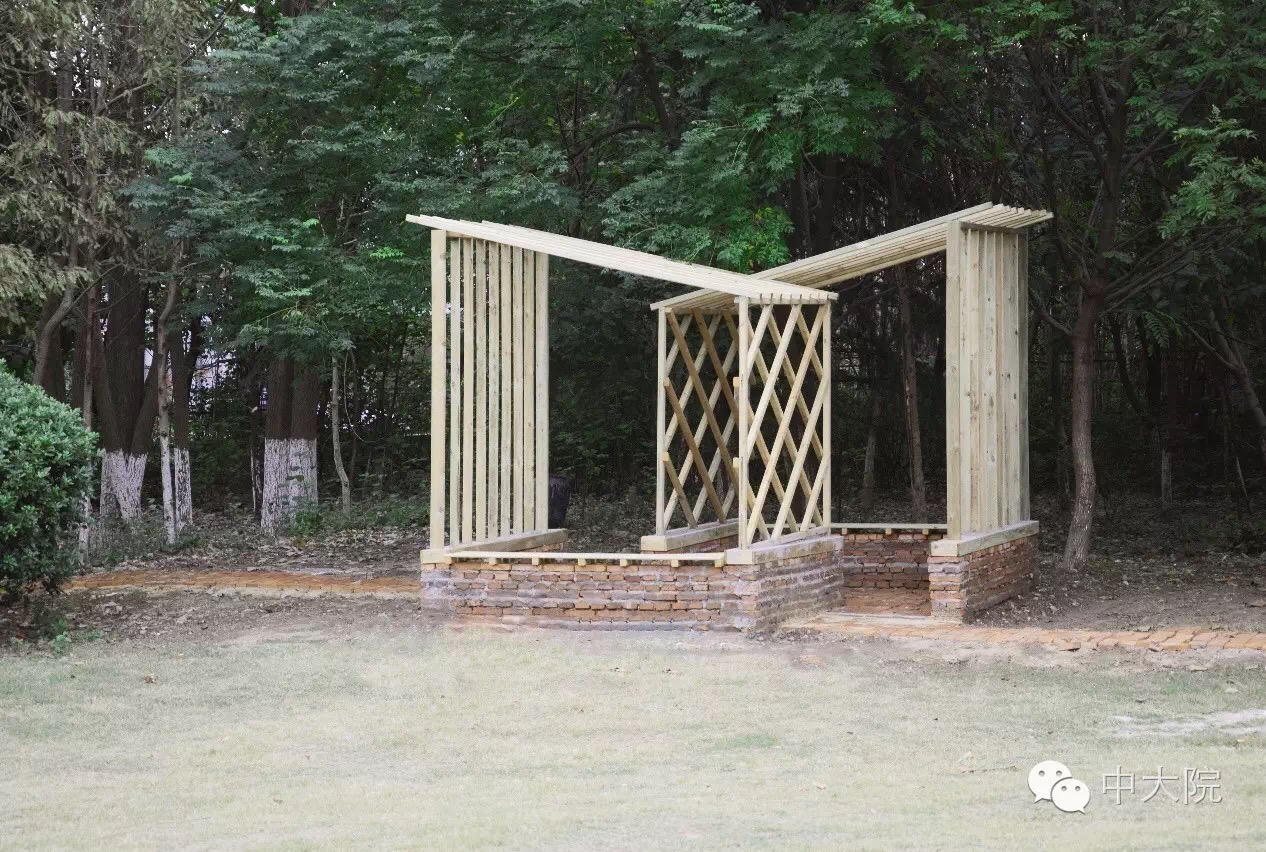

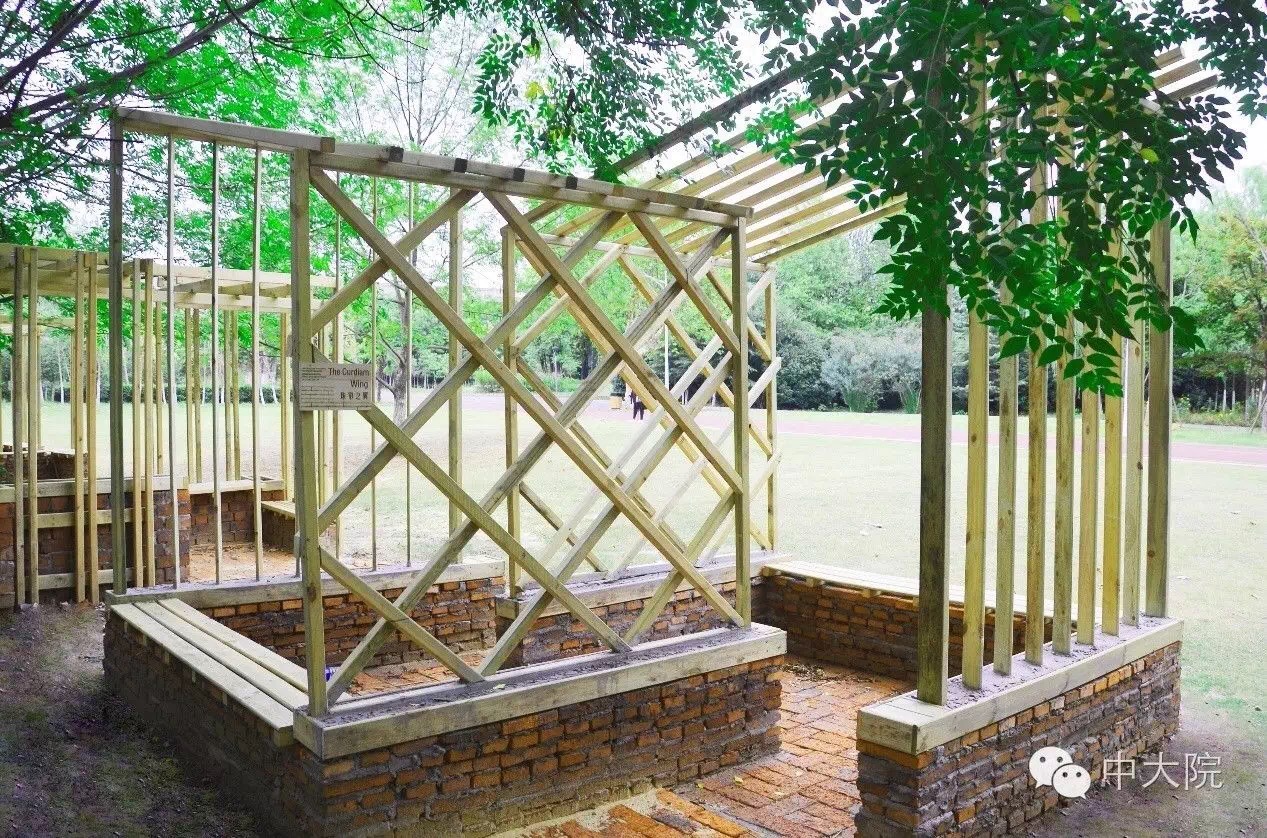

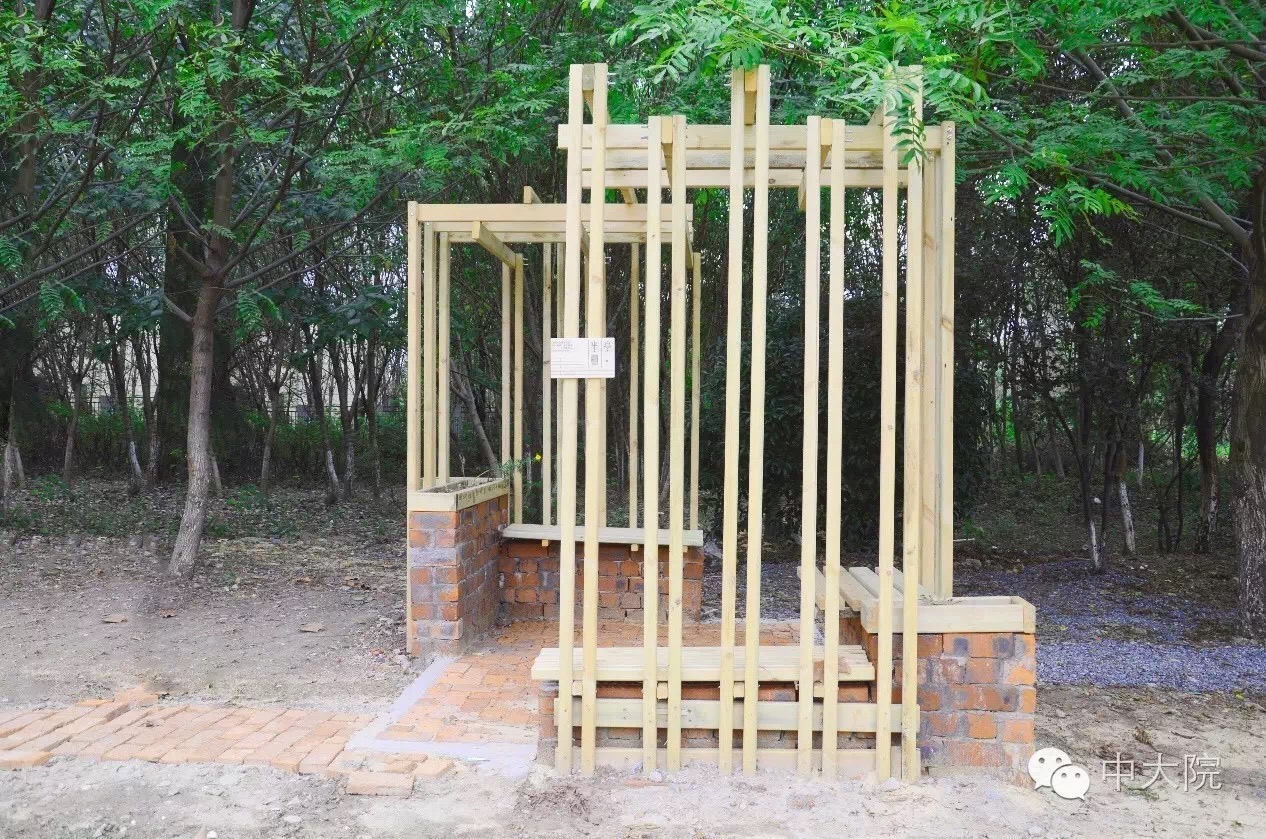

砖一组(半栅亭)成果

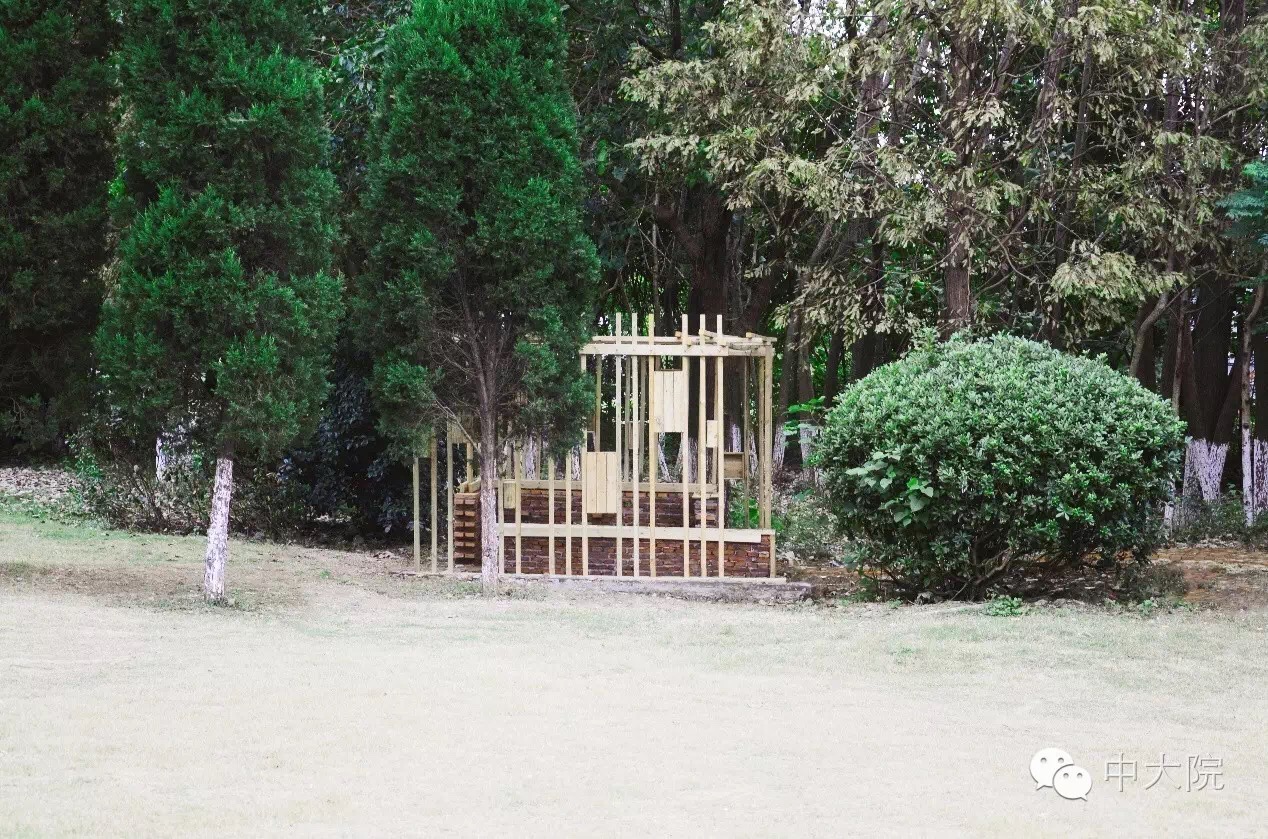

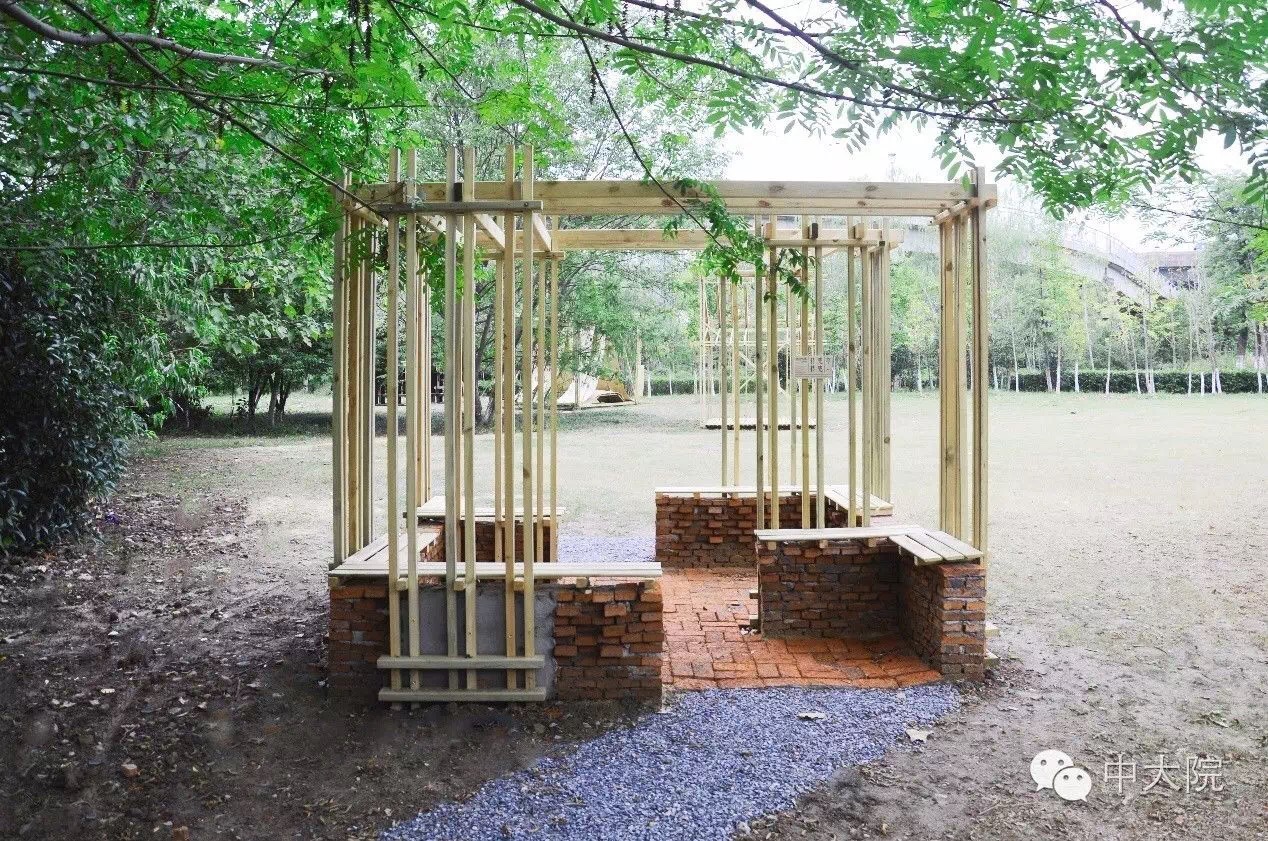

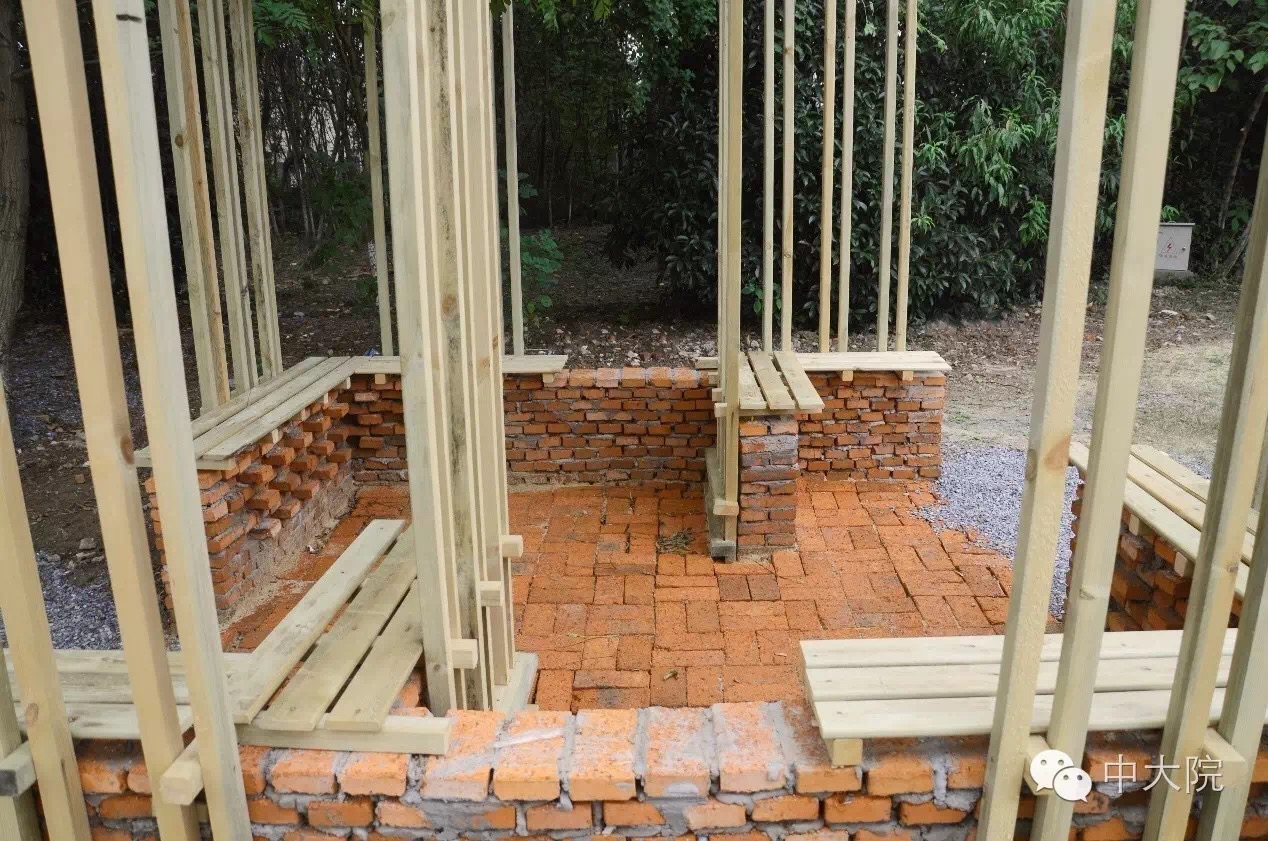

砖二组(兜兜转转)成果

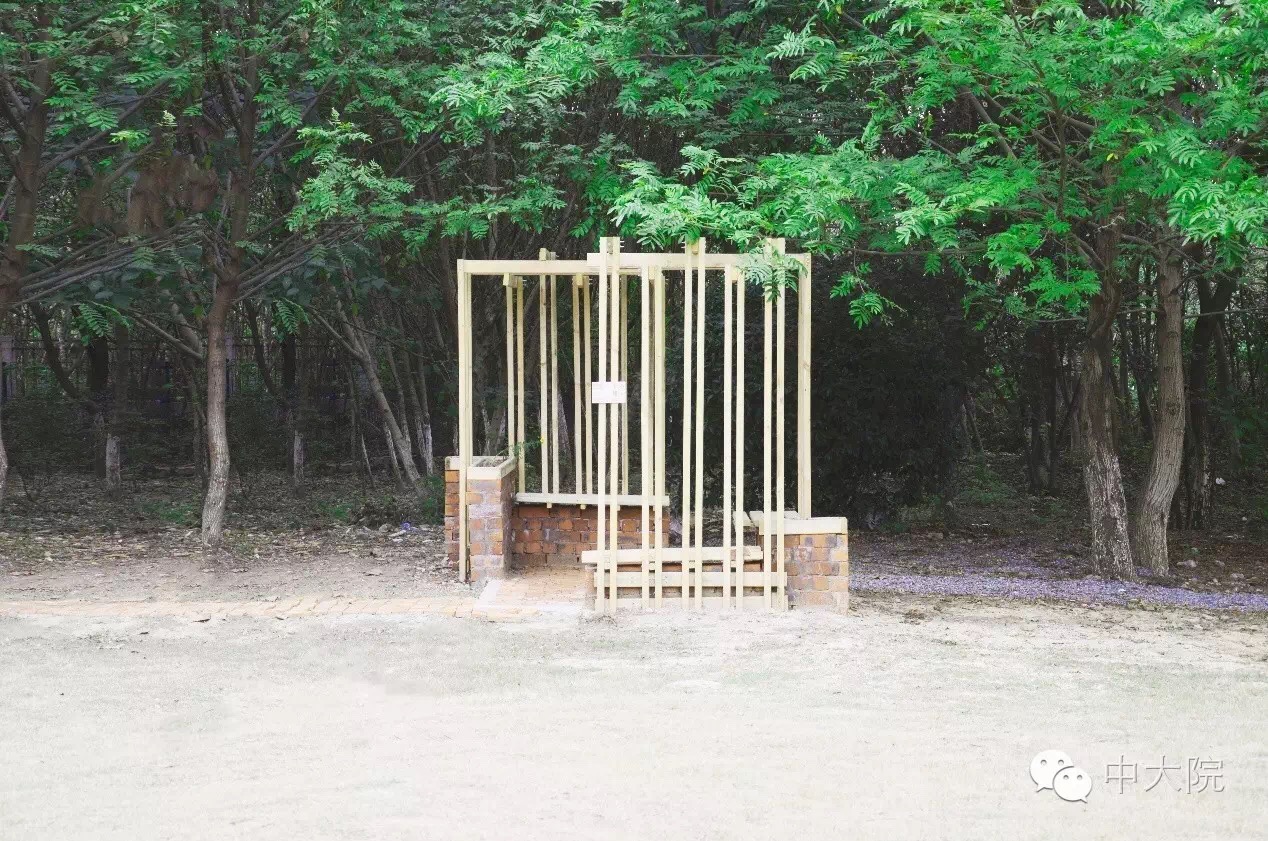

砖三组(围城不围)成果

留学生组成果

花絮

竣工

经过一周的团队合作、挥汗如雨,四个小亭一一落成,大二短学期认知实习课程也步入了尾声。在这次课程安排下,同学们不再拘泥于书本与课堂,而是在真实的场地、材料与尺度下认识了建筑设计与建造,自己动手搬起砖,和水泥,锯木头,回归到一个建筑师最朴素的状态——盖房子。

四个小亭将长期驻扎在绿博园,期待它们能留住你的脚步。
